Dai, le immagini dell’allestimento dei razzi a Vostochny non sono così abituali e “noiose”. Riguardiamoci le ultime fasi della preparazione di questo volo.
8 giugno: arrivo alla stazione ferroviaria di Ledyanaya di un treno con due Sojuz per i due prossimi lanci OneWeb

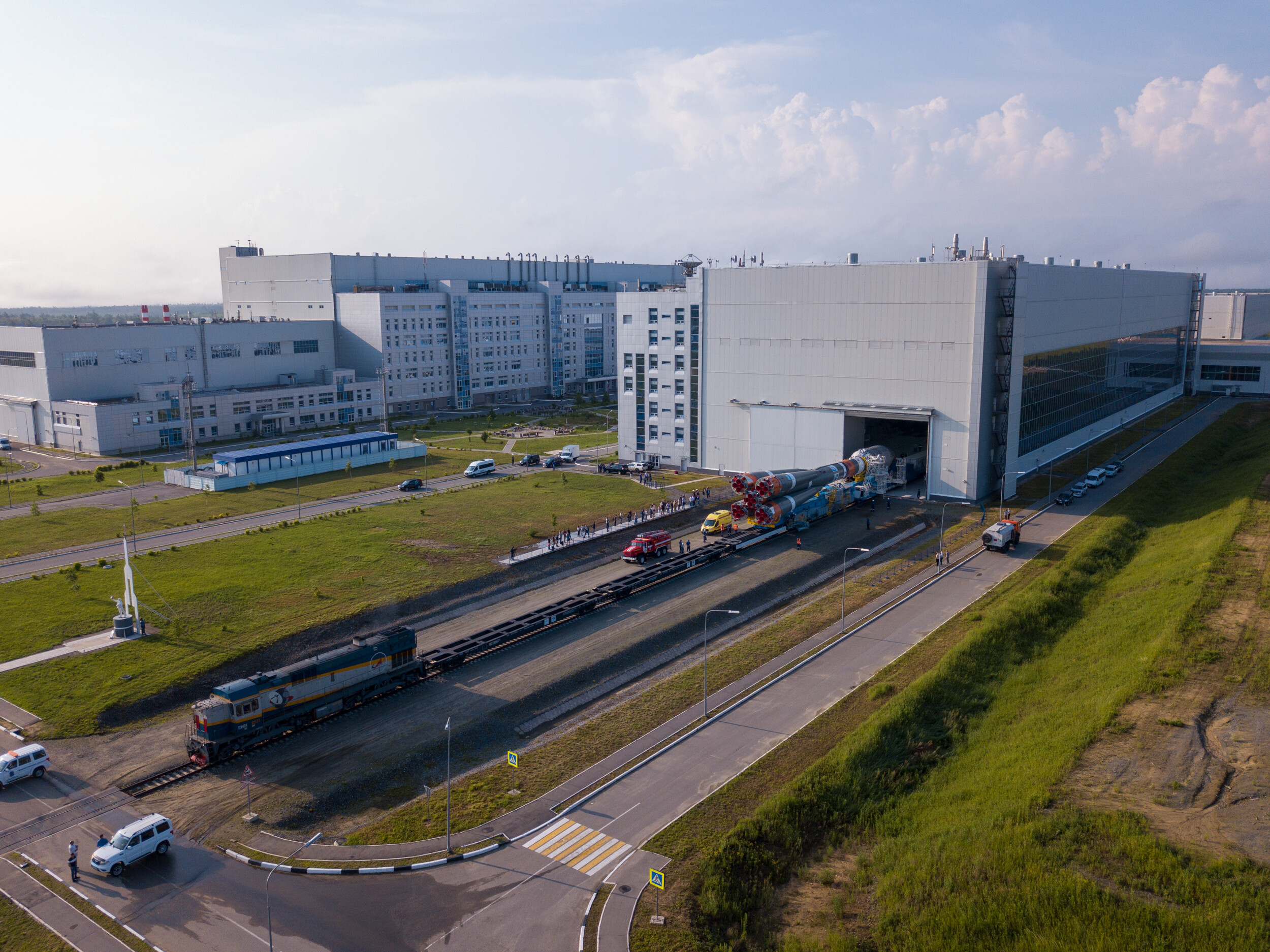

Trasferimento al cosmodromo e arrivo nottetempo.
Bel video dell’operazione
Uno sarà allestito subito, mentre l’altro sarà messo in deposito.
https://www.roscosmos.ru/31397/
10 giugno: mentre arrivano i satelliti (vedi post di @mattodeg sopra) inizia il dismballaggio dei componenti:
Questo sembra un pezzo di “core”:
La parte superiore del core con “grata” per l’hot staging
Inizia la movimentazione. Sullo sfondo un terzo stadio.
https://www.roscosmos.ru/31410/
15 giugno: il “pacchetto” è pronto
I quattro booster (secondo stadio) pronti per l’assemblaggio:
Un’occhiata al “manuale di istruzioni” prima di procedere
Il “core” già assemblato:
Arriva il primo booster
Il punto più delicato del booster. il “cappuccio” rosso in punta copre il punto di incastro nel core. Il tappo rosso protegge lo sfiato che consente l’allontamento del booster con la classica piroetta. L’incavo in cui l’operaio a destra tiene la mano sinistra è il retro di uno dei punti di appoggio del razzo sulla struttura di lancio.

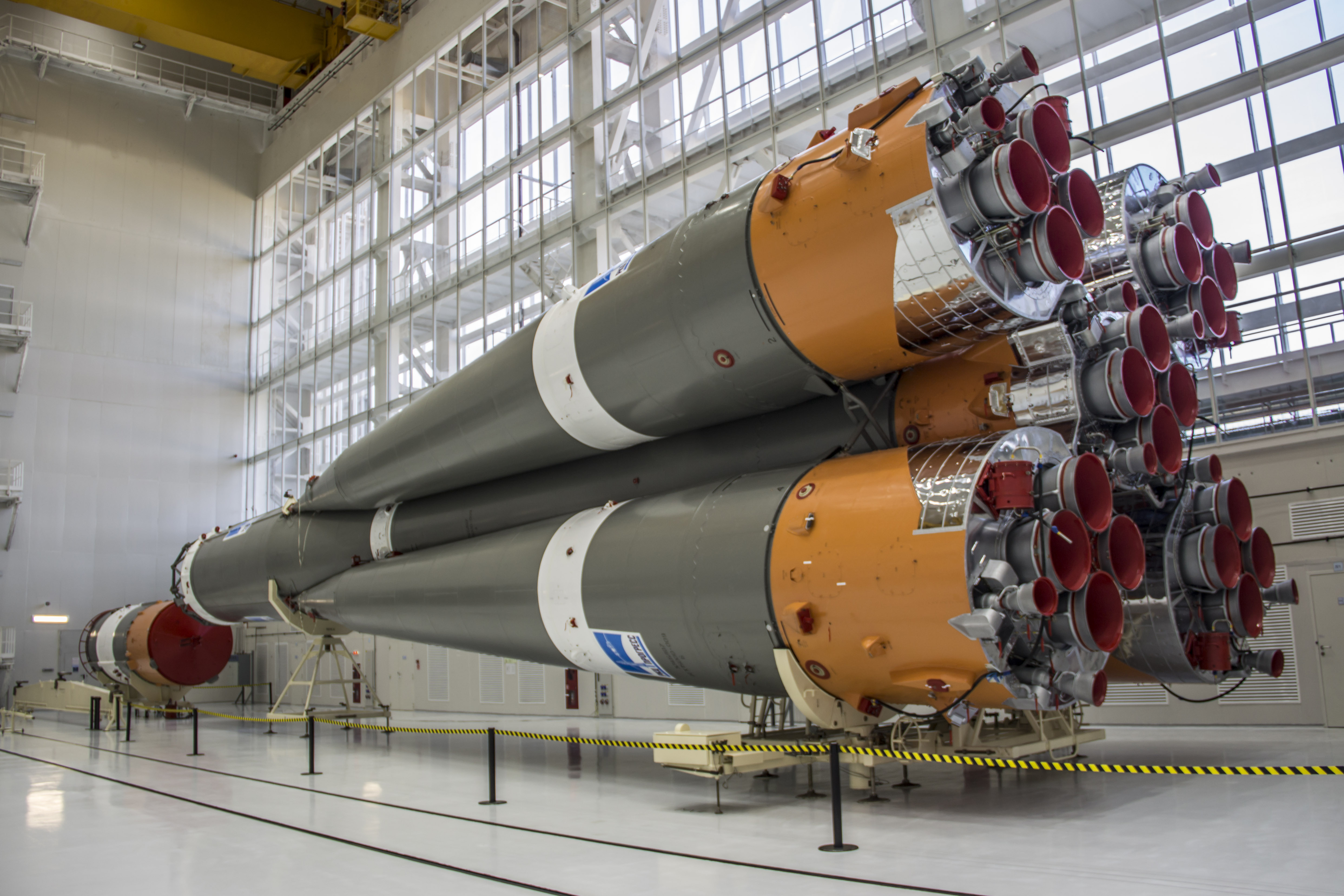

Fase avanzata del montaggio dei booster
Al lavoro sulla coda del razzo. In primo piano i supporti del quarto booster
Lavoro ultimato
Anche il terzo stadio è in attesa dell’assemblaggio finale
Video molto più raffinato di quelli di Bajkonur, con time lapse e tanti bei dettagli:
https://www.roscosmos.ru/31476/
https://www.roscosmos.ru/31611/
16 giugno: Nel frattempo si è provveduto a rifornire l’upperstage Fregat e lo si riporta nella sala di assemblaggio payload:
In fondo sono già pronte le due semiogive
Il video è stato pubblicato sopra da @Lupin
https://www.roscosmos.ru/31517/
24 giugno: I satelliti, già posizionati sopra il Fregat, vengono inseriti nel fairing:
Contate se ci sono tutti e 36:
Anche qui l’operazione di incapsulamento viene fatta a mano
Video
https://www.roscosmos.ru/31616/
Lo stesso giorno il payload viene agganciato al terzo stadio:
Trasporto nei vastissimi spazi delle sale di allestimento
Arriva il terzo stadio
Fissaggio
https://www.roscosmos.ru/31630/
25 giugno: la “testata” è collegata ai primi due stadi.
Il “pacchetto” è già stato posizionato sull’erettore azzurro
Il video del completamento è stato postato poche ore fa da @Lupin
https://www.roscosmos.ru/31619/
26 giugno: Roscosmos ci informa che la Commissione di Stato ha autorizzato il trasferimento del razzo alla piattaforma di lancio. L’operazione avverrà lunedì 28 alle 7 ora locale.
https://www.roscosmos.ru/31620/
